PGE: trwa przesuwanie głazów na dnie Bałtyku pod przyszłą farmę wiatrową
- 9 lipca 2025 14:31
- Opracował: RW

fot. Ørsted, PGE
PGE i Ørsted rozpoczęły prace przygotowawcze bezpośrednio poprzedzające budowę Baltica 2. Relokacja głazów na dnie Bałtyku to kluczowy etap przygotowujący teren do instalacji fundamentów
i infrastruktury podwodnej dla największej w Polsce morskiej farmy wiatrowej.
Na obszarze przyszłej morskiej farmy wiatrowej Baltica 2 pracuje statek Olympic Electra, realizujący proces relokacji głazów i innych przeszkód terenowych. Prace mają na celu oczyszczenie dna morskiego pod przyszłą infrastrukturę farmy – zarówno w miejscu lokalizacji turbin, jak i wzdłuż trasy przyszłego montażu kabli eksportowych. Prace związane z przygotowaniem dna morskiego do budowy farmy potrwają do początku 2026 roku.

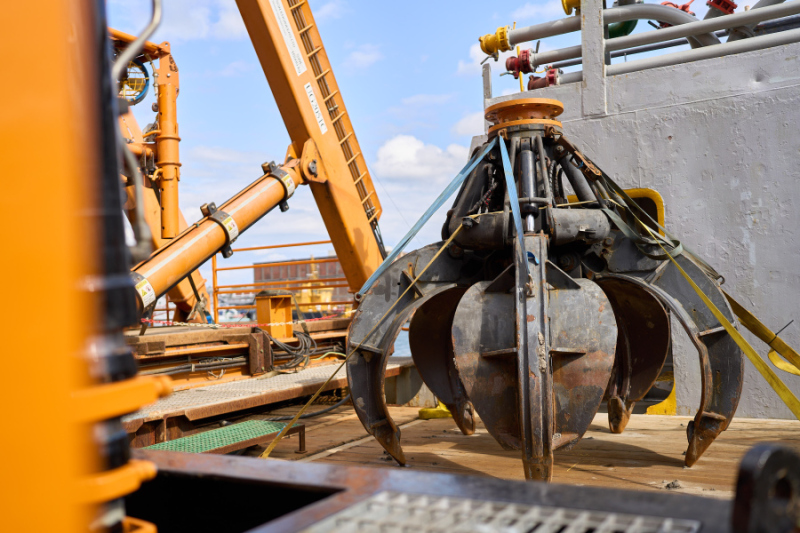

Jednostka została wyposażona w specjalistyczny zestaw narzędzi do usuwania głazów, w tym w specjalny chwytak (ang. boulder picking spread), dostarczony przez firmę Utility ROV Services (UTROV). Technologia ta umożliwia bezpieczne przemieszczanie głazów i innych obiektów o średnicy do 3 metrów zalegających na morskim dnie (stare sieci, stalowe liny, kawałki drewna itp.).
– Trwające prace przygotowawcze na morzu to już ostatni etap przed rozpoczęciem fazy budowy. Operacja relokacji głazów ma bezpośredni wpływ na bezpieczeństwo i efektywność kolejnych etapów – instalacji fundamentów i innych elementów infrastruktury podwodnej. Jako lider części morskiej w projekcie Baltica 2 oraz firma, która zbudowała ponad 30 morskich farm wiatrowych na świecie z dużą ekscytacją przystępujemy do zaawansowanych prac na Morzu Bałtyckim – powiedział Ulrik Lange, wiceprezydent i dyrektor zarządzający projektu Baltica 2, Ørsted.
Oczyszczony teren pozwoli przeprowadzić planowaną instalację systemów ochrony przeciwerozyjnej (ang. scour protection) oraz fundamentów w 2026 roku, a także kabli wewnętrznych i eksportowych w 2027 roku.
– Projekt morskiej farmy wiatrowej Baltica 2 właśnie „wychodzi w morze”. Instalację fundamentów i kolejnych komponentów zaplanowaliśmy na lata 2026 i 2027, a kampania relokacji głazów umożliwi nam rozpoczęcie fazy budowy na morzu. Mamy do przesunięcia aż około 10 tysięcy różnej wielkości obiektów. W cały proces zaangażowanych jest bezpośrednio kilkadziesiąt osób załogi statku, nie licząc jego obsługi, nadzoru ze strony inwestorów i specjalistycznych ekip, które wzięły udział w rozpoznaniu dna jeszcze na etapie badań – powiedział Bartosz Fedurek, prezes zarządu PGE Baltica.
Kontrakt z UTROV został podpisany w 2025 roku. Zastosowany sprzęt był wykorzystywany w podobnych operacjach oczyszczania dna morskiego przy realizacji projektów offshore w Europie.
Baltica 2, realizowana wspólnie przez PGE i Ørsted, to największa morska farma wiatrowa budowana na polskich wodach Bałtyku. Po uruchomieniu – planowanym na 2027 rok – osiągnie moc do 1,5 GW, co pozwoli zasilić w zieloną energię ok. 2,5 miliona gospodarstw domowych w Polsce.
