Kluczowy etap budowy farmy wiatrowej w Nowogródku Pomorskim. Gmina zyska 1,5 mln zł

  • 22 stycznia 2026 12:56
  • Opracował: Rafał Wąsowicz
Reklama

W Nowogródku Pomorskim rozpoczął się jeden z kluczowych etapów realizacji farmy wiatrowej Eurowind Energy. Inwestycja, która wchodzi w fazę prac budowlanych, przyniesie gminie wymierne korzyści finansowe oraz wzmocni lokalne bezpieczeństwo energetyczne. Roczne wpływy do budżetu samorządu mają przekroczyć 1,5 mln zł, a w całym 25-letnim okresie eksploatacji sięgnąć niemal 40 mln zł.

13 turbin i energia dla 17 tysięcy gospodarstw

Projekt obejmuje budowę 13 turbin wiatrowych Vestas V110 o łącznej mocy 28,6 MW. Farma będzie w stanie wytworzyć ilość energii odpowiadającą rocznemu zapotrzebowaniu około 17 tysięcy gospodarstw domowych.

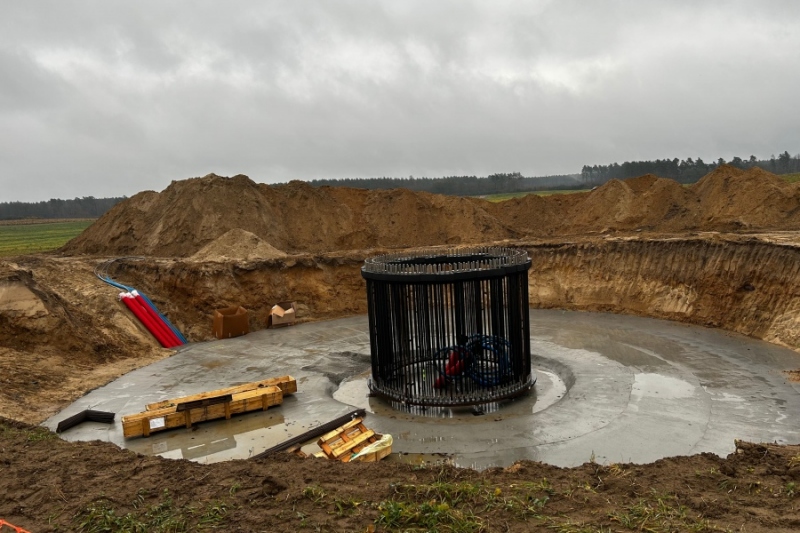

Obecnie inwestycja znajduje się w zaawansowanej fazie realizacji. Trwają prace związane z wykonywaniem fundamentów pod turbiny, które – zgodnie z harmonogramem – mają zakończyć się do maja bieżącego roku. Budowa farmy rozpoczęła się pod koniec 2025 r.

Stabilne wpływy i wsparcie dla lokalnej społeczności

Uruchomienie farmy wiatrowej oznacza dla gminy stabilne i długoterminowe wpływy podatkowe, które mogą zostać przeznaczone m.in. na: modernizację infrastruktury drogowej, rozwój sieci kanalizacyjnej oraz wsparcie lokalnych placówek edukacyjnych. Eurowind Energy deklaruje także aktywne zaangażowanie społeczne. Spółka już wcześniej wspierała lokalne inicjatywy – m.in. jako główny sponsor Letniej Biesiady Ratajskiej, wydarzenia połączonego ze zbiórką charytatywną dla mieszkańców gminy. Firma zapowiada dalszą współpracę z samorządem i organizacjami lokalnymi.

Impuls dla gospodarki i rynku pracy

Realizacja inwestycji oznacza również realne wsparcie dla lokalnej gospodarki. Budowa farmy generuje zapotrzebowanie na:

  • usługi noclegowe i gastronomiczne,
  • transport i logistykę,
  • prace budowlane i montażowe,
  • usługi ochrony i obsługi technicznej.

W dłuższej perspektywie park wiatrowy ma przyczynić się do zwiększenia atrakcyjności inwestycyjnej regionu, szczególnie dla firm poszukujących dostępu do zielonej energii.

Wieloletnia droga do realizacji

Projekt w Nowogródku Pomorskim to przykład długiego i złożonego procesu inwestycyjnego. Pierwsze umowy dzierżawy gruntów podpisano już w 2011 roku, a miejscowy plan zagospodarowania przestrzennego uchwalono rok później. W 2013 r. inwestycja uzyskała decyzję środowiskową, natomiast w 2021 r. – warunki przyłączenia do sieci o mocy 56,1 MW.

Przełomem okazały się zmiany legislacyjne z 2023 roku, które umożliwiły lokalizację turbin w odległości 700 metrów od zabudowy. Wówczas zapadła decyzja o dostosowaniu projektu do mocy 28,6 MW i przejściu do fazy realizacyjnej.

Budowa dróg dojazdowych rozpoczęła się w lipcu ubiegłego roku. Najważniejsze etapy inwestycji zaplanowano do końca 2026 r., natomiast pierwsza energia z farmy ma popłynąć do sieci na początku 2027 roku

REKLAMA 740x100 | ROTACYJNA/NIEROTACYJNA
REKLAMA740x100 | ROTACYJNA/NIEROTACYJNA STREFA [NEWS - BOTTOM]
Mogą Cię zainteresować
REKLAMA 1110x100 | ROTACYJNA/NIEROTACYJNA
REKLAMA1110x200 | ROTACYJNA/NIEROTACYJNA STREFA [NEWS - BOTTOM #1]
